加建之后开裂,不是工人手艺差,而是两部分沉降速度不同

联排别墅加建两年后,人们问得最多的一句话是:为什么新墙和老房子之间裂开了一道缝,明明请工人花了不少钱。

最简短的回答是:您原来的房子坐在打到持力层的桩上,而加建部分几乎肯定没有坐在那样的东西上。

两样东西放在不同的基础上,就会以不同的速度下沉,而两者的接缝处,正是这个差别显现出来的地方。

换一个手艺更好的工人也防不住,因为这是房子底下那层土的事,不是施工者手上的事。

能做的是从一开始就承认加建部分会沉降,然后把它设计成"沉降时不会把老房子一起拉下去",这与"把两部分尽量牢牢绑在一起"正好相反。

本文分两半。前半是法规,因为在泰国加建联排别墅确实有几条不能越过的线;后半是结构,这也是为什么有些完全合法的加建照样会裂。

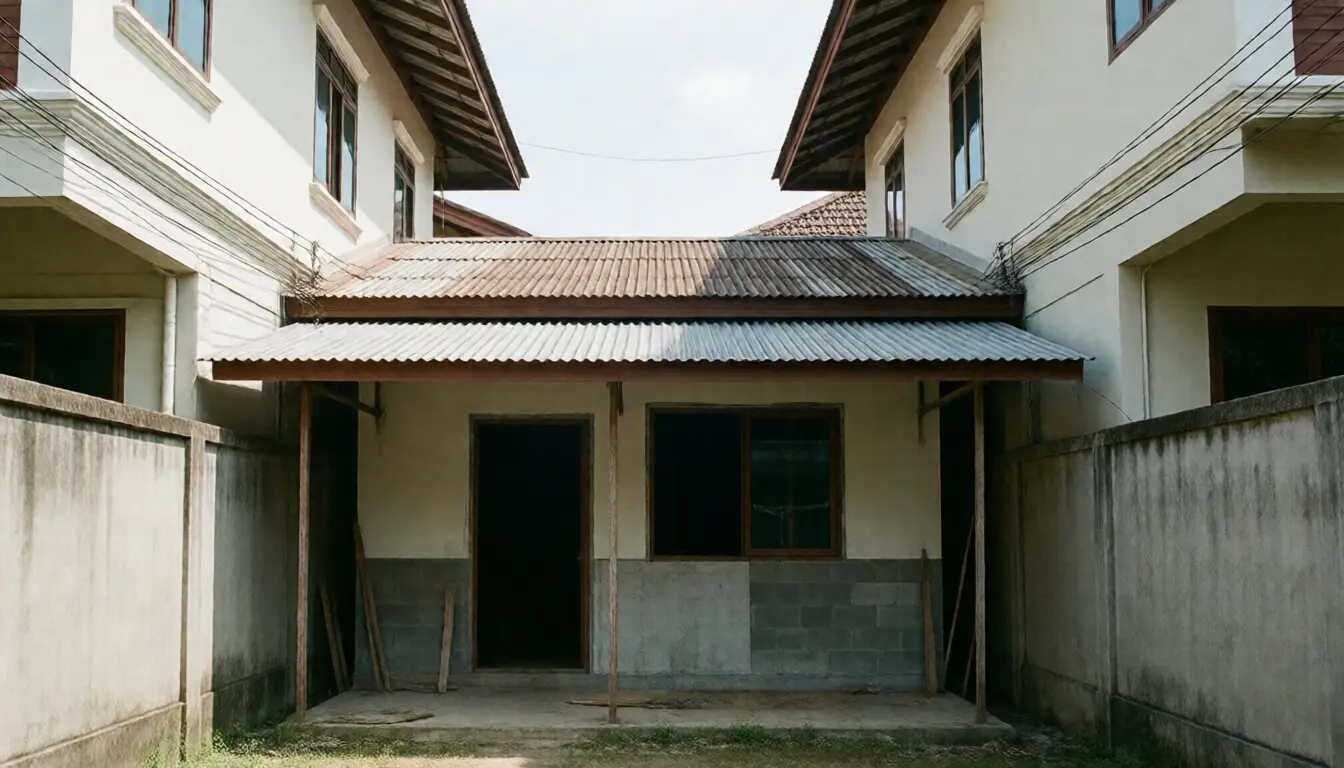

联排别墅后院的加建部分,铁皮屋顶一直做到两侧围墙

法律不视为"改建"的那几种情形

依《建筑管制法》,改建建筑须事先取得地方主管机关的许可,或者走第 39 条之二的报备程序,而后者需要持证的工程师与建筑师出具证明。

但有些工程被法规明文排除在"改建"之外。第 11 号部颁法规(1985 年)第 1 条列了五种情形,其中两条与加建住宅直接相关:

  • 某一层楼面面积的减少或增加,合计不超过 5 平方米,且不减少或增加柱、梁的数量
  • 屋顶面积的减少或增加,合计不超过 5 平方米,且不减少或增加柱、梁的数量

请仔细读"不减少或增加柱、梁的数量"这一句,因为后院加建厨房几乎都要立新柱子,而只要有了新柱子,无论面积多小,这条豁免立刻就不成立了。

另一句被忽略的,是同一条最后一段:上述行为仍不得与部颁法规或地方条例相抵触。

也就是说,即便您的工程落在豁免范围内、不需要申请许可,它仍然必须遵守留空地与退界的规定。不需要许可,不等于想怎么做都行。

同一部法规还写明:拆除钢筋混凝土雨篷、作为结构的墙体、钢筋混凝土楼梯,或二层以上的钢筋混凝土楼板,属于"拆除建筑",另有一套自己的程序。

能直接用的结论是:凡是有新柱子、新屋顶、新增楼面超过两三平方米的后院加建,一律先当作改建来对待,开工之前先去区公所或市政办事处谈,而不是等工人把地坪浇完再说。

被大多数加建吃干净的那两米后院留空

这是最常被违反、而且当事人往往并不知情的一条。

第 55 号部颁法规(2000 年)第 36 条规定:排屋前方在围墙或地界线与建筑外墙之间,须留出不少于 3 米的空地;后方同样在围墙或地界线与建筑外墙之间,须留出不少于 2 米的空地。

该法规中"排屋"一词指的是作为住宅使用的连排房屋,也就是开发商所称的联排别墅、连栋住宅。

所以房后那两米并不是您多出来的地。它是法律要求保留的空地,而把厨房一路加建到后墙,就是把它吃得一点不剩。

上面还叠着另一条。第 33 条第 1 款规定:住宅建筑的留空面积,不得少于该建筑最大一层楼面面积的百分之三十。

多数联排别墅在设计时就刚好卡在这个数字上,并没有替您预留加建的余量。因此您覆盖掉的每一平方米,都是在把这个比例压到法定值以下。

实际会发生什么?动工当天通常什么也不会发生。它会在三个时刻回来找您:邻居投诉的那天;您卖房、买家申请贷款而估价师看出房子与报建图不符的那天;以及出险理赔、而受损的正好是从未申报的那一部分的那天。

贴地界的墙,需要邻居的书面同意

同一部法规的第 50 条,是邻里纠纷的头号来源,而它写得比人们以为的清楚得多。

设有窗、门、通风口或采光口的墙体,以及阳台,与地界线之间须保持以下距离:

  • 高度不超过 9 米的建筑:墙体或阳台距地界不少于 2 米
  • 高度超过 9 米但不足 23 米的建筑:不少于 3 米

比这更近的墙体,仍须距地界不少于 50 厘米,除非直接贴着地界建造;而贴界建造以建筑高度不超过 15 米为限。

贴界的墙,或者比上述 2 米、3 米更近的墙,都必须做成实墙。

"实墙"有自己的定义:没有窗、没有门、没有通风口、也没有采光口的墙。所以玻璃砖、通风花窗,以及很多人家为了排厨房油烟而开的那扇小百叶窗,都会让这面墙不再是实墙。

最关键的是最后一句:贴着地界建造的,还须取得该侧相邻土地所有人的书面同意。

请把"书面"两个字看清楚,因为邻居口头说没关系不是书面同意;而那位邻居可能三年后卖房搬走,留下一位从未对您承诺过任何事情的新业主。

若要贴界施工,请把同意书做齐:写明位置、写明高度、附一张简图,并留存同意人的身份证复印件。在大家还和气的那天签下的一张纸,比谈不拢那天的一场官司便宜太多。

另有一件与建筑法规无关、但确实可以起诉的事:雨水。《民商法典》第 1341 条禁止不动产所有人建造使雨水落入相邻财产的屋顶或其他构筑物。

因此,朝着隔壁倾斜又不装水槽的铁皮屋顶,是邻居可以主张权利的事,而不只是让人不快;如果屋顶骨架还伸到了对方土地上方,那就又多了一层越界。

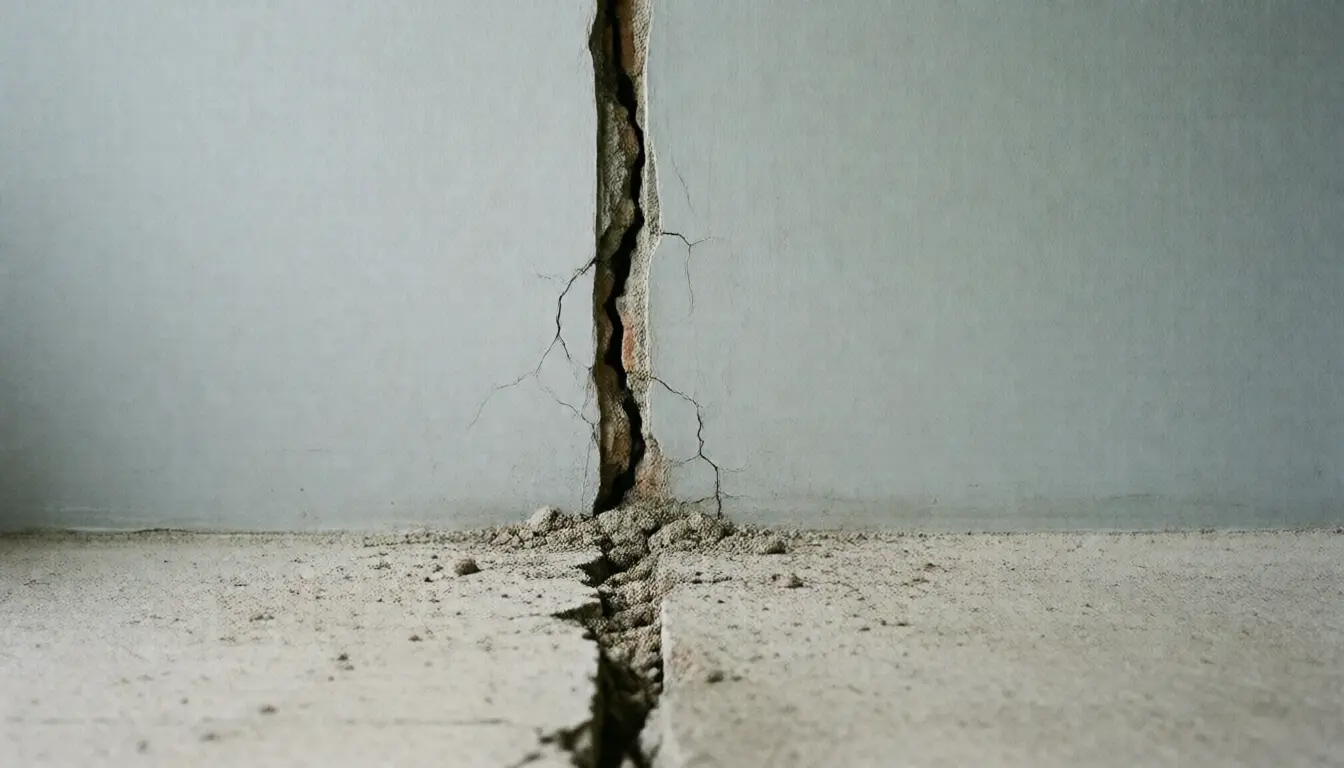

加建楼板与原结构交接处,墙面与地面上一道很宽的分离裂缝

为什么加建部分必须自己站住,而不是绑在老房子上

下面这一半,正是裂缝的来源。

开发商建的联排别墅坐在打到持力层的桩上,所以沉降小、沉降慢。

而常见的加建做法,是在回填土上浇一块混凝土地坪,再立钢柱撑起屋顶。也就是说,它坐在一层还有大量沉降余量的土上,在曼谷及周边府尤其如此,那里的黏土很软。

结果就是:加建部分一直往下走,老房子几乎不动,两者之间的缝每年都在变宽。

让事情更糟的错误,是试图把两者绑起来:往老房子的梁上钻孔植筋,或者把新砌的砖墙和老墙砌成一体。

因为加建部分下沉时不会自己一个人下沉。它会吊在被固定住的那一点上,把老房子的梁或墙一起往下拽,于是原本只是难看的一道缝,变成了您正住着的这栋房子结构上的裂缝。

正确的做法正好相反:给加建部分自己的柱和自己的基础,让它不依赖老房子也能站住,然后在两者之间刻意留出一道缝。

这道缝不是用砂浆填死的,而是用能活动的东西封住,例如一侧固定、另一侧可以滑动的收边板,再配上柔性密封胶。

这样做的好处是:加建部分沉降时,接缝会动,而这正是它存在的意义;您要做的维护是定期检查并更换密封胶,而不是修房子的结构。

请在第一天就接受这个事实:好的加建不是不沉降的加建,而是沉降时不把房子一起带走的加建。

在狭窄后院里给加建打桩

接下来的问题是:要不要打桩来减少沉降。

这完全取决于您打算在上面放什么。

如果只是一个遮阳挡雨的顶棚,加一块薄地坪用来停车或晾衣,那么允许它沉降、把接缝做好,是合理而且便宜得多的选择。

但如果要做一间真正的厨房,有贴砖台面、有砖砌墙、有定制柜,或者要做成两层,沉降会毁掉您刚刚付过钱的一切,那时打桩反而便宜得多。

联排别墅的限制在于后院狭窄、两侧都紧贴邻居。常规打桩机进不来,而且锤击产生的振动本来也有让邻居家开裂的风险。

因此在这种情形下使用的,是用液压千斤顶一节一节压入、逐节接长直至到达所需土层的桩型,它能进入狭小空间,振动也远小于锤击。

要向承包商要到的,是桩长、桩数,以及他们据以判断"已到达持力层"的那个数值,而不是一句"桩已经打好了"。停在半途的桩,只是沉降得稍慢一点而已。

还要注意与围墙、与原基础之间的净距。压桩离墙太近会把墙压歪,所以在确定桩位之前,请让承包商说明他们需要的最小净距。

女子站在联排别墅后院抬头看加建屋顶的底面

加建屋顶上必漏的那个部位

新屋顶与原墙面的交接处是漏水的来源,而且几乎总是同一个原因。

工人把屋面板顶到墙上,沿线打一道硅胶,第一天看上去很整齐。

问题是硅胶有寿命。在泰国的烈日下,它几年之内就会变硬、开裂、翘边,一旦翘起,水就顺着那条线直接进来。

正确的做法是用金属收边板,把上缘嵌入墙上开好的凹槽并在槽内密封,让顺墙流下来的水被迫排到屋面上,而不是让一道硅胶成为唯一的防线。

另一点是坡度。铁皮屋顶铺得太平,排水就慢,暴雨还会沿着板与板的搭接处倒灌。这在为了避开老房子二楼窗户而被压低高度的加建上极为常见。

如果屋顶确实必须做低,那就牺牲一点宽度来换坡度,好过铺满之后年年雨季漏水。

另外一定要装水槽,因为除了第 1341 条的问题之外,每天落在同一处的水还会冲刷基础旁的土,反过来加快您本想避免的沉降。

如何逐步找出漏点,见怎样找到屋顶的漏水点。

付定金之前必须和承包商谈定的几件事

  • 加建部分有自己的基础,还是把重量压在老房子上?如果答案涉及往原有梁上钻孔,谈话到此为止。
  • 与老房子的接缝怎么做?您要的是收边板与密封胶的名称,而不是"抹平整"这样的承诺。
  • 桩多长、多少根、凭什么判断已经到位?
  • 新墙到地界线还剩多少距离?那面墙上会不会有任何开口?
  • 后院还剩几米空地?从新墙量到围墙,不要估。
  • 屋面坡度多少、与墙的接缝用什么封、有没有水槽?
  • 由谁去区公所或市政办事处报建?如果不报,依据的是哪一条豁免?

请把这七个答案写进合同,而不是在现场口头说定,因为出问题的那天,谈过而没有写下来的事等于从未发生。

如果房子在住宅小区内,还要查一下管理法人的规约。不少小区对加建的高度和颜色有限制,有些还要求先报图审批。这个机构的职责见住宅小区管理法人与公共设施移交。

若您还不确定地界线究竟在哪里(老房子的围墙未必与界桩一致),请在放线定柱位之前先看土地界址测量。

常见问题

联排别墅后院加建要不要申请许可

只要增加了柱或梁,就按需要许可或第 39 条之二报备的改建来处理。第 11 号部颁法规的 5 平方米豁免,仅在不增减柱、梁数量时才成立。

可以一直加建到后围墙吗

第 55 号法规第 36 条要求排屋后方留出不少于 2 米的空地;而贴地界建造的墙必须是实墙,并须取得相邻土地所有人的书面同意。

为什么新墙和老墙分开了

因为老房子坐在打到持力层的桩上,而加建部分通常坐在仍在沉降的回填土上。两者沉降速度不同,差别就出现在接缝处。

要不要把加建牢牢绑在老房子上

不要。它下沉时会把老房子的梁或墙一起拽下去。请把结构分开,中间留一道用柔性材料封住的缝。

加建是不是都要打桩

不是。只做顶棚和薄地坪,允许沉降并把接缝做好就够了;要做固定厨房、砖砌墙或两层,就该打桩,并把桩长与桩数写进合同。

加建屋顶的雨水可以排到隔壁吗

不可以。《民商法典》第 1341 条禁止建造使雨水落入相邻财产的屋顶或构筑物。请装水槽,把水排在自己的地里。

不申请就加建会怎样

动工当天通常没事。它会在邻居投诉、买家银行派估价师、以及理赔时发现受损部分从未申报的那几天回来找您。

总结

  • 加建部分与老房子坐在不同的基础上,沉降速度不同,接缝就是差别显现的地方。
  • 不要把加建绑在老房子上。分开结构,中间留一道用可活动材料封住的缝。
  • 5 平方米的豁免,只在不增减柱、梁数量时才成立。
  • 排屋后方须留不少于 2 米空地,整体留空不得少于百分之三十。
  • 贴地界的墙必须是实墙,并须取得相邻业主的书面同意。
  • 依第 1341 条,屋顶的雨水不得落到邻居的土地上。
  • 屋顶与墙的接缝要用嵌入墙槽的收边板,而不是只靠一道硅胶。
